同人广场项目春节前顺利完成北区地下室底板浇筑
发布日期:2010-04-07
—抓施工进度、保基坑安全、促施工管理
      2009年12月16日清早,随着同人广场工地上一声炮响,总包单位正式开工,这标志着同人广场项目正式进入主体施工阶段。在决标工作经过近一个月的反复之后,终于确定了总包单位。无疑!这一声礼炮声振奋的是人心,吹响的是奋战至年底争取完成地下室底板浇筑的号角。

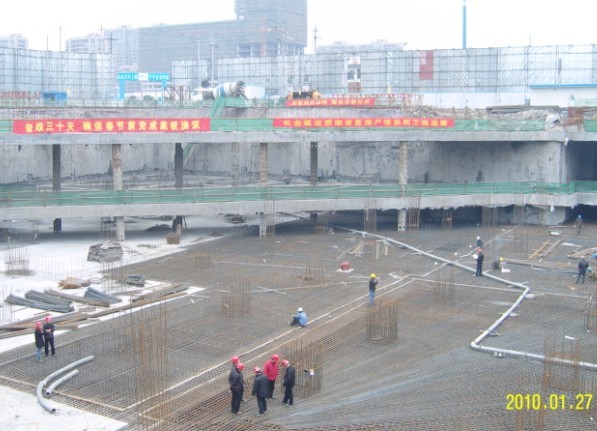

      礼炮声振奋人心,但摆在眼前的任务却是艰巨万分。如何重新调整计划,把招标失去的近一个月时间抢回来,是摆在项目部全体人员面前的一道难题。要确保春节期间基坑安全就必须在12月16日至2010年2月初的这短短不到两个月的时间里完成北区基坑中三万多方土方的外运,完成北区地下室底板一万多方混凝土的浇筑。为此,项目部多次根据现场施工情况调整计划,积极与桩基、总包两家施工单位沟通,及时要求增加劳动力与施工机械。同时,在确保安全的前提下严格按照计划控制节点,稳中求快。施工现场监理、施工单位管理人员始终进行旁站监督,确保施工质量。项目部分管设计的人员经常是上班前就守在设计院,以第一时间与设计人员沟通解决现场技术问题,保证工程顺利开展。由于相关单位的的密切配合,施工过程环环相扣,施工现场井然有序,整个工地在寒冬里展现出一幅热火朝天的景象。当然,施工过程往往不可能一帆风顺。由于城西一带特殊的淤泥状土质,加上深基坑、雨季影响,在第三层土方出土刚刚过半不久,出土口周边土方出现了不断滑移的异常现象,导致紧张的出土工作不得不暂时中断。项目部和监理以及施工单位第一时间聚在一起,经过讨论、比较并上报领导批准后当即决定调整原施工方案,改用增加机械接力出土方式,从而保证了一块块施工面的顺利交出,为最终底板浇筑完成打下了坚实的基础。
      困难难不倒省直人,因为省直人永远把工作放在第一位,用心把工作做到最好。在春节前这两个来月时间里项目部人员放弃休息时间始终坚守在工地,有些员工甚至在子女高烧的时候也没有放下手头的工作。大家的目标其实很简单,那就是不负省直人的工作精神,把工程管好、把房子造好!
      终于,在公司领导的正确领导和兄弟部门的大力协助下,在项目部、监理公司、施工单位的团结协作下,项目部化不可能为可能,在春节前保质保量完成了北区地下室底板的浇筑工作,圆满完成了公司领导下达的任务。新的一年马上就要来临,同人广场项目部将再接再厉,发扬连续作战的精神,接下来就是见证高楼平地起的时刻!




                                同人广场项目部
                                2010年2月5日
